【供水一體化】穩步推進農村供水管網改造工程之四
2018年9月,因受臺風“山竹”、雷暴雨等惡劣天氣的影響,各鄉鎮農村供水管網升級改造工程總體進展放緩。目前,各鄉鎮供水管網改造進度已完成總工程量約48%。 下面,一起看看各鎮農村供水管網改造工程的具體進展狀況: 大鰲鎮 大鰲沙頭村供水管網改造工程,目前已完成總工程量的44%。東升村至沙頭村路段(橫跨新中公路)供水管道工程需辦理路政許可后方可施工,目前正向路政部門辦理相關手續。

(沙頭村村巷新安裝的供水管道)
三江鎮
深呂、九子沙供水管網連接工程-官田至深呂路段供水管網工程已完成總工程量的95%。

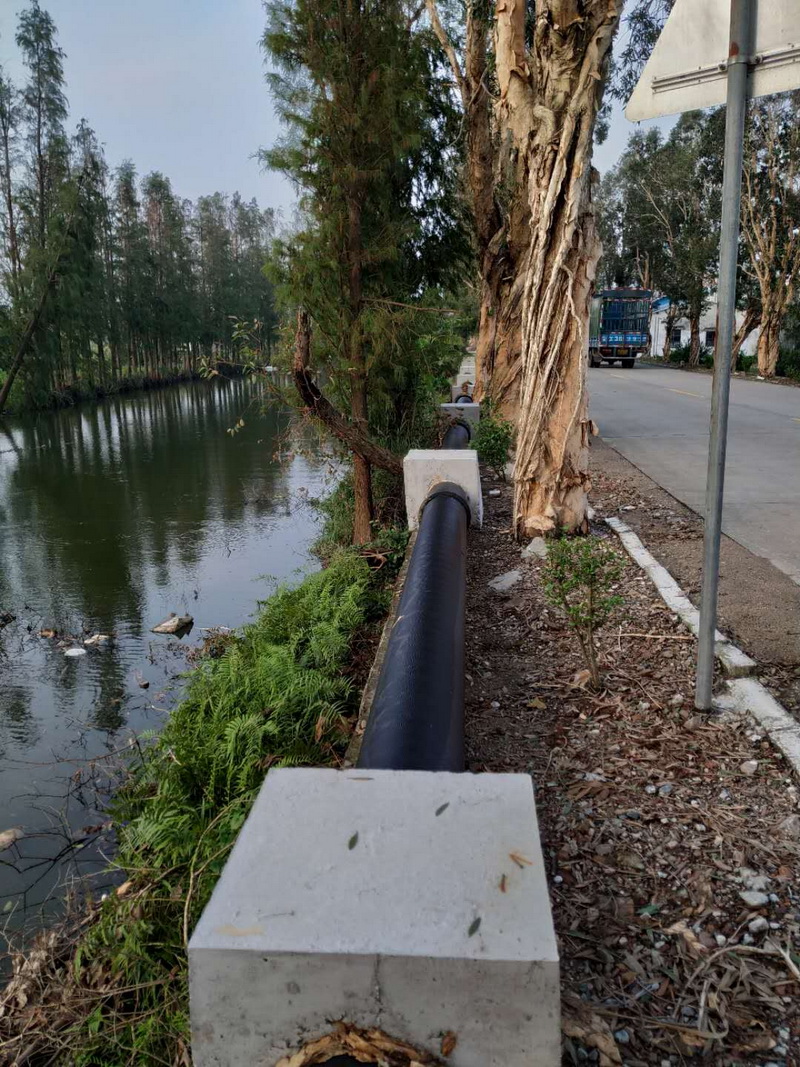

(官田至深呂路段新安裝的供水管道)
古井鎮
竹橋龍村村內供水管網改造工程已完成總工程量50%。

(竹橋龍村供水管網改造工程施工現場)
大澤鎮
9月下旬完成圩鎮至文龍村DN200主供水管網改造工程,投資約54萬元,目的是改善圩鎮至文龍村的供水壓力偏低、水量嚴重不足的問題,受惠人口約4200多人。

(文龍村供水管網改造工程施工現場)

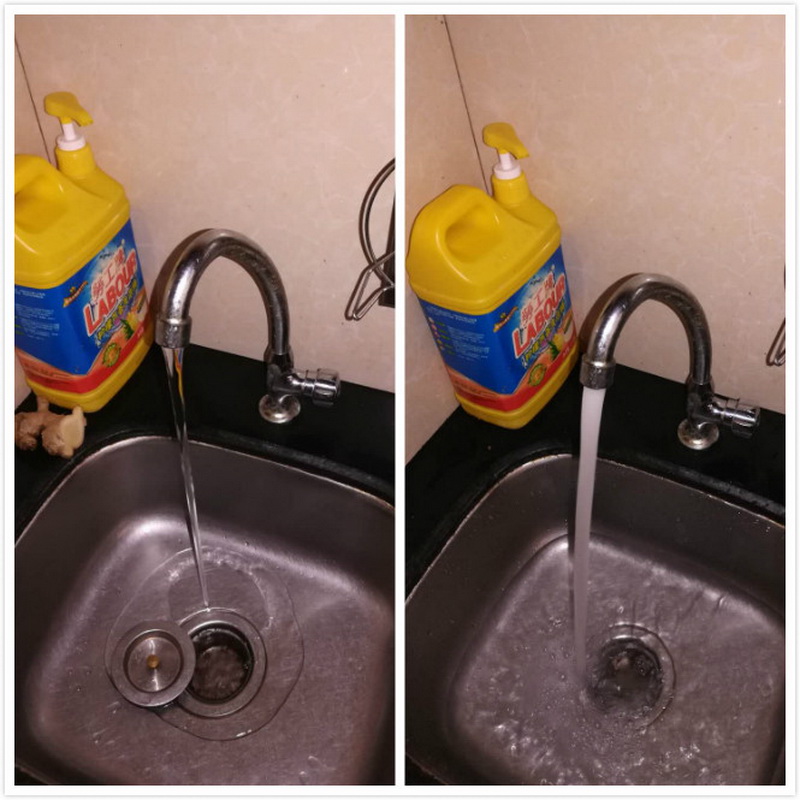

(文龍村供水管網改造前后水壓對比)
司前鎮
司前昆侖村供水管網改造工程在緊張施工中。

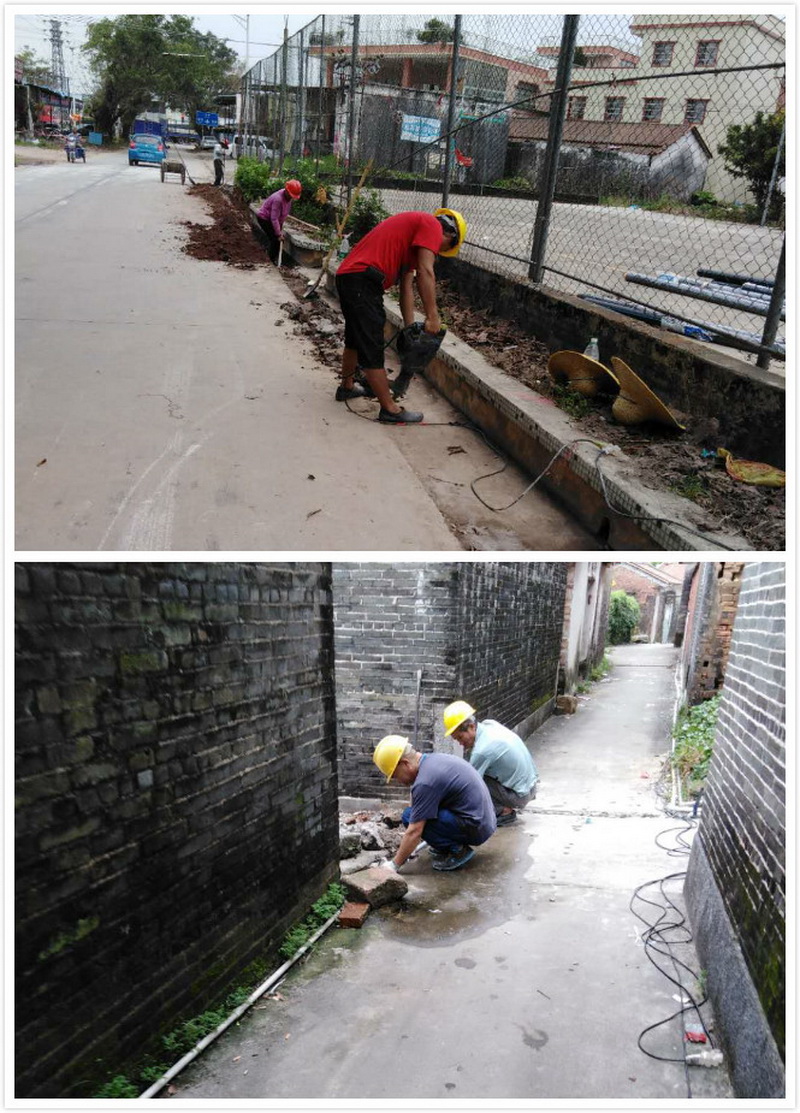

(舊五坊供水管網改造現場)

(龍會村供水管網改造現場)
雙水鎮
崔華根大橋至中順紙業DN600供水管網改造工程,目前已完成總工程量的50%,剩余工程需辦理路政許可后方可施工,待路政部門批復后進場施工。
下階段,水務公司將實施三江銀湖一路至圩鎮DN300供水管道改造工程、三江深呂至九子沙路段DN300供水管網聯網工程、大澤五和村供水管網聯網工程、大澤村供水管網聯網工程等工程。在確保各鄉鎮農村供水管網升級改造工程施工質量的同時抓緊施工工程進度。
|
