【供水一體化】穩步推進農村供水管網改造工程之三
2018年8月,因受臺風、雷暴雨等惡劣天氣的影響,各鄉鎮農村供水管網升級改造工程總體進展放緩。目前,各鄉鎮供水管網改造進度已完成總工程量約45%。

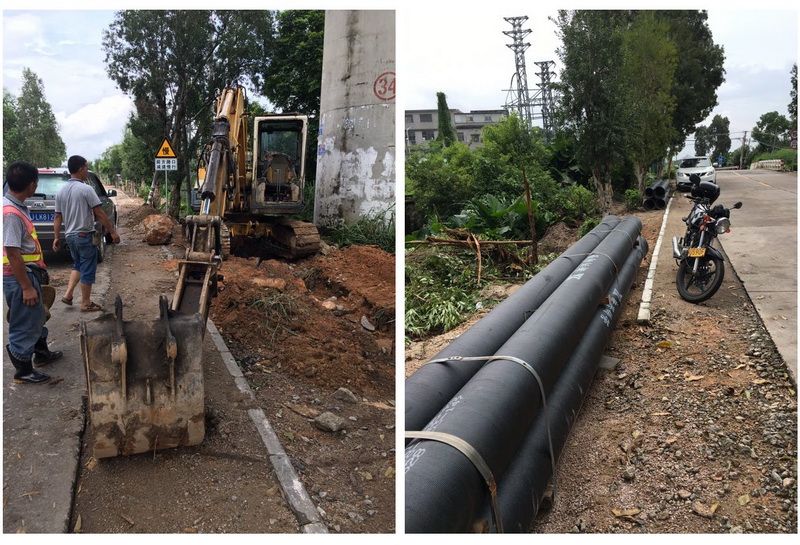

8月,大鰲鎮大八頃、大鰲尾村DN200供水管道連網工程的總管工程剩余三村至四村路段未進行施工。由于該路段 “村村通公交車”新建護欄工程未進行驗收,該路段供水管道敷設工程無法進場施工。待護欄工程驗收后,將加緊完成該路段供水管道敷設工程。

此外,三江深呂、九子沙供水管網連接工程、雙水崔華根大橋至中順紙業DN600供水管網改造工程、古井竹喬龍村村內供水管網改造工程、司前昆侖村供水管網改造工程仍在緊張施工中。

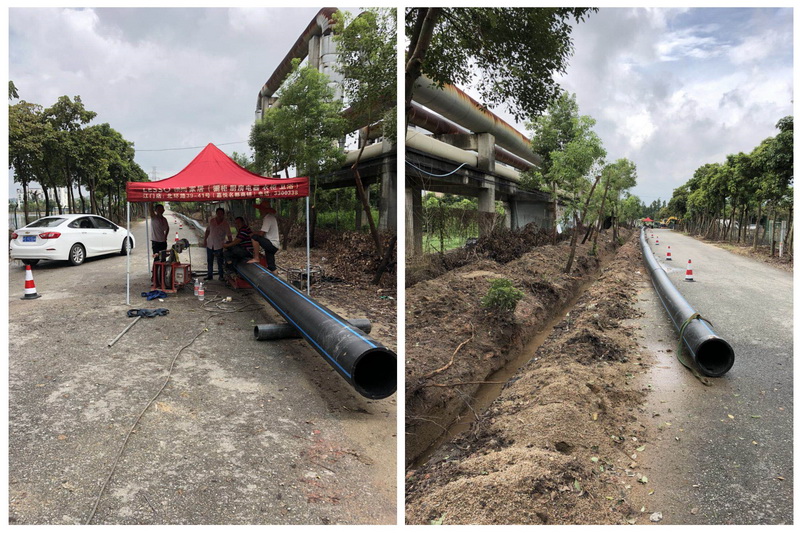

(深呂、九子沙供水管網連接工程施工現場圖)

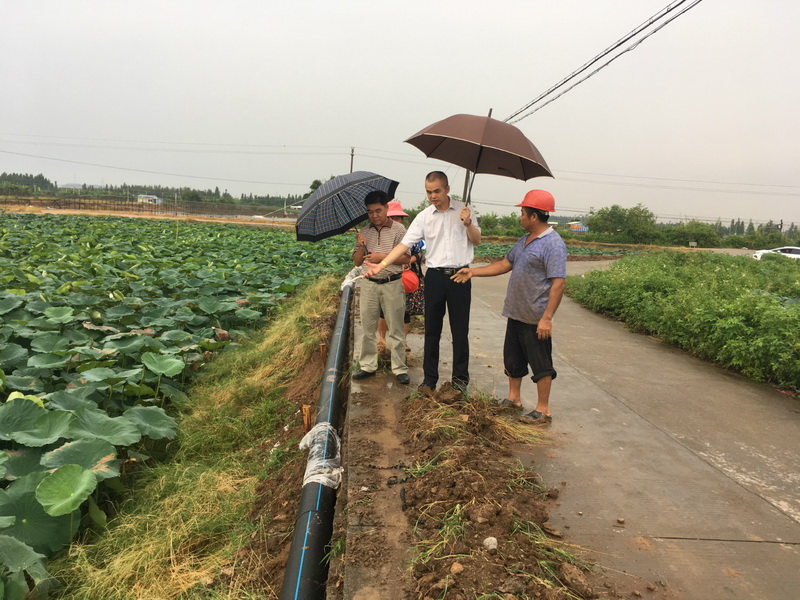

(崔華根大橋路段施工現場圖)
下面,一起看看各鎮農村供水管網改造工程的具體進展狀況:
大鰲鎮:
8月上旬完成圩鎮DN300主供水管道新建工程,與圩鎮DN600主供水管道新建工程的總投資約600萬元,目的是改善大鰲圩鎮供水壓力偏低、水量嚴重不足的問題,受惠人口約20000人。
大澤鎮:
8月下旬完成張村供水管網改造工程,投資約185萬元,目的是改善張村隸屬村東華村、高華村、西一村、龍安村等4條自然村的供水壓力偏低、水量嚴重不足的問題,受惠人口約2500多人。

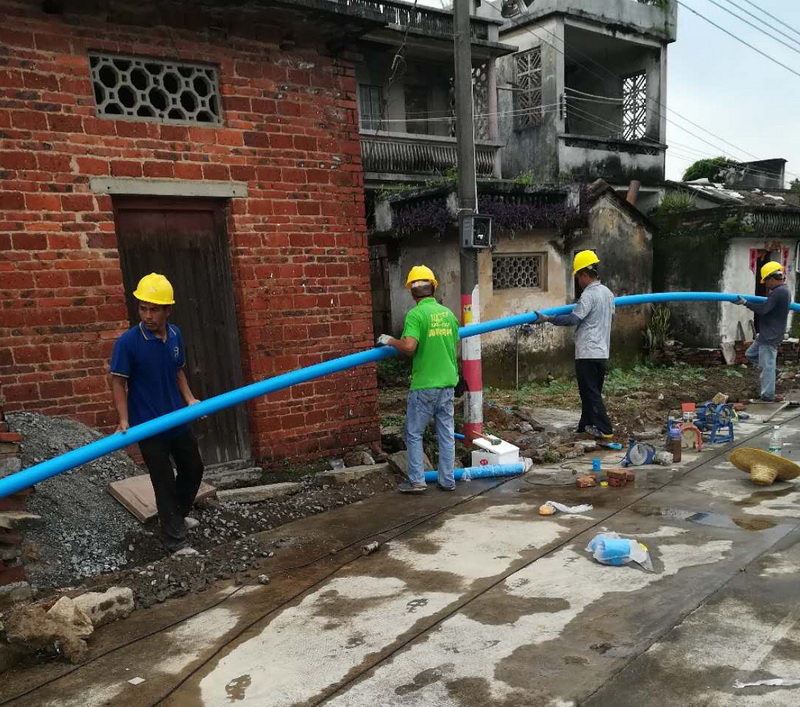

(張村供水管網改造工程施工現場)

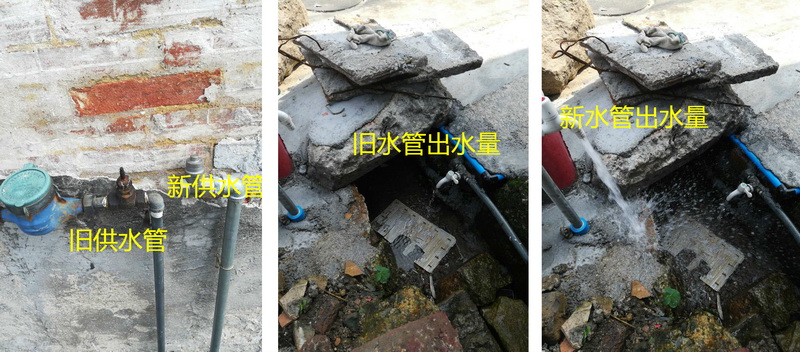

(村內巷管新舊管徑的對比及水壓情況)
下階段,水務公司將實施大鰲沙頭村DN300供水管網改造工程、大澤圩鎮至文龍村DN200主供水管網改造工程、五和農村主供水管網改造工程等工程。在確保各鄉鎮農村供水管網升級改造工程施工質量的同時抓緊施工工程進度。
|
